合温控要求(表 3);分区通水即综合考虑坝体约束分区、季节、浇筑参数、灌浆需求等特征参数,将坝
体划分为多个通水冷却区,实行个性化通水冷却方案,如低温季节浇筑的部分区域可取消通水。
表 3 乌东德二道坝智能温控指标体系
评价指标 分类 智能温控标准
基础强约束区 ≤29
最高温度?℃ 基础弱约束区 ≤31
自由区 1) ≤32~34
一期冷却 ≤0.5
降温速率?(℃?d) 中期冷却 ≤0.3
二期冷却 ≤0.3
顺河向 ≤0.2
温度梯度?(℃?m) 横河向 ≤0.04
高程向 ≤0.3
ε P E c
应力 拉应力 σ≤
K F
注:1)自由区温控标准随浇筑月份变化。
为混凝土极限拉伸值;E为混凝土弹性模量;K 为 安 全系 数,乌 东 德 二道 坝 按 1.8
c F
表 3中:ε P
控制 [20] 。
4 适应性通水的仿真分析
4.1 数值仿真模型 根据乌东德二道坝材料分区、实际施工顺序及适应性通水策略要求,开展仿真分
析进一步论证分区个性化通水的可行性。首先建立三维仿真分析模型(图 2)。模型范围顺河向为 309m,
3.9倍底宽;横河向为 463m,2.8倍坝轴线长度;高程方向为 265m,2.9倍坝高。模型六面体单元
37.8万,其中坝体单元 27.1万。考虑到碾压混凝土一次浇筑方量巨大,且多层连续碾压施工历时较
长。为了不影响计算精度,根据其铺筑施工历时细分层,分别对各细分层的浇筑时间进行赋值。

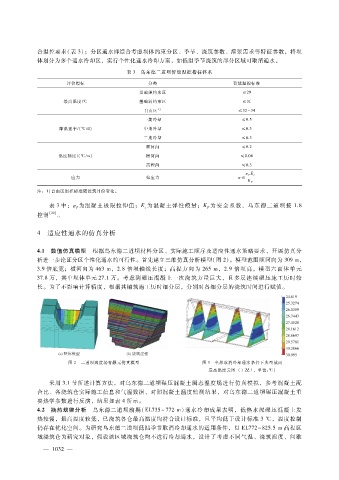

图 2 二道坝温度场有限元仿真模型 图 3 全部取消冷却通水条件下典型截面
最高温度云图 (工况 1,单位:℃)
采用 3.1节所述计算方法,对乌东德二道坝碾压混凝土瞬态温度场进行仿真模拟,参考混凝土配
合比、各浇筑仓实际施工信息和气温数据,对照混凝土温度监测结果,对乌东德二道坝碾压混凝土重
要热学参数进行反演,结果如表 4所示。
4.2 换热规律分析 乌东德二道坝前期(EL735~772m)通水冷却成果表明,低热水泥碾压混凝土发
热较慢,最高温度较低,已浇筑各仓最高温度均符合设计标准,且平均低于设计标准 3℃,温度控制
仍存在优化空间。为研究乌东德二道坝低温季节取消冷却通水的适用条件,以 EL772~825.5m高程区
域浇筑仓为研究对象,假设该区域浇筑仓均不进行冷却通水,设计了考虑不同气温、浇筑温度、间歇
