Page 20 - 2023年第54卷第9期
P. 20

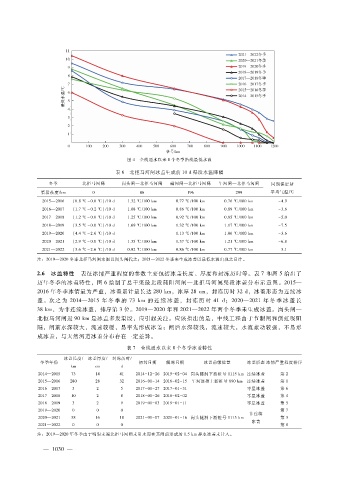

图 4 全线通水以来 8个冬季沿线最低水温
                                          表 6 北拒马河闸冰盖生成前 10d渠段水温降幅

                  冬季          北拒马河闸         岗头闸—北拒马河闸        磁河闸—北拒马河闸        午河闸—北拒马河闸         同期保定站
               渠段长度?km            0               86               196              299         平均气温?℃
                2015 —2016  (0.8℃ ~0.0℃)?10d  1.32℃?100km      0.77℃?100km      0.76℃?100km        - 4.9
                2016—2017  (1.7℃ ~0.2℃)?10d   1.08℃?100km      0.86℃?100km      0.89℃?100km        - 3.6
                2017 —2018  (1.2℃ ~0.0℃)?10d  1.25℃?100km      0.92℃?100km      0.85℃?100km        - 5.0
                2018—2019  (3.5℃ ~0.0℃)?10d   1.69℃?100km      1.32℃?100km      1.17℃?100km        - 7.5
                2019—2020  (4.4℃ ~2.6℃)?10d                    1.13℃?100km      1.06℃?100km        - 3.6
                2020 —2021  (2.9℃ ~0.0℃)?10d  1.35℃?100km      1.37℃?100km      1.21℃?100km        - 6.8
                2021 —2022  (3.6℃ ~2.6℃)?10d  0.92℃?100km      0.86℃?100km      0.77℃?100km        - 3.1
              注:2019—2020冬季北拒马河闸水温以岗头闸代之;2021—2022冬季未生成冰盖以最低水温出现之日计。


              2.6 冰盖特性 表征冰情严重程度的参数主要包括冰盖长度、厚度和封冻历时等。表 7和图 5给出了
              历年冬季的冰盖特性,图 6绘制了总干渠最北段蒲阳河闸—北拒马河闸渠段冰盖分布示意图。2015—
              2016年冬季冰情最为严重,冰盖累计最长达 280km,冰厚 28cm,封冻历时 32d,冰盖形态为连续冰
              盖。次之 为 2014—2015年 冬 季 的 73km 的 连 续 冰 盖,封 冻 历 时 41d;2020—2021年 冬 季 冰 盖 长
              38km,为非连续冰盖,排序第 3位。2019—2020年和 2021—2022年两个冬季未生成冰盖。岗头闸—
              北拒马河闸近 90km是冰盖多发渠段,应引起关注。应该指出的是,中线工程由于节制闸和倒虹吸阻
              隔,闸前水深较大,流速较缓,易率先形成冰盖;闸后水深较浅,流速较大,水流紊动较强,不易形
              成冰盖,与天然河道冰盖分布存在一定差异。

                                              表 7 全线通水以来 8个冬季冰盖特性
                       冰盖长度? 冰盖厚度? 封冻历时?
               冬季年份                               初封日期     解冻日期          冰盖前缘位置         冰盖形态 冰情严重程度排序
                          km      cm       d
              2014—2015   73       14      41    2014 - 12 - 26 2015 - 02 - 04 岗头隧洞下游桩号 1115km 连续冰盖  第 2
              2015 —2016  280      28      32    2016 - 01 - 14 2016 - 02 - 15 午河渡槽上游桩号 890km 连续冰盖  第 1
              2016—2017   3        2       5     2017 - 01 - 27 2017 - 01 - 31          零星冰盖       第 6
              2017—2018   10       2       8     2018 - 01 - 26 2018 - 02 - 02          零星冰盖       第 4
              2018—2019   3        2       9     2019 - 01 - 03 2019 - 01 - 11          零星冰盖       第 5
              2019—2020   0        0       0                                                       第 7
                                                                                         非连续
              2020—2021   38       16      10    2021 - 01 - 07 2021 - 01 - 16 岗头隧洞下游桩号 1115km     第 3
                                                                                         冰盖
              2021—2022   0        0       0                                                       第 8
              注:2019—2020年冬季由于明渠末端北拒马河闸未引水而在其闸前形成的 1.5km静水冰盖未计入。

                —  1 0 0 —
