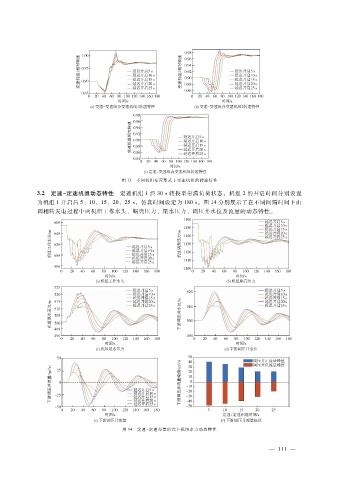

图 13 不同机组布置形式下变速机组的转速特性 3.2 定速- 定速机组动态特性 定速机组 1经 30s转换至带满负荷状态,机组 2的开启时间分别设置 为机组 1开启后 5、10、15、20、25s,仿真时间设定为 180s。图 14分别展示了在不同间隔时间下由 调相转发电过程中两机组工作水头、蜗壳压力、尾水压力、调压井水位及流量的动态特性。 图 14 定速- 定速布置形式下机组水力动态特性 — 1 1 1 —
